El Sprint Planning es una reunión donde el Scrum Team tiene la oportunidad de organizar de la forma más eficiente posible el trabajo para el Sprint. Probablemente, todos somos conscientes que, al iniciarse cada Sprint en nuestro proyecto con Scrum, es necesaria la realización de una reunión con negocio, en la que decidiremos lo qué haremos en ese pequeño periodo de tiempo.
Es posible que algunos miembros de tu equipo no sepan que esta acción de planificación se encuentra circunscrita única y exclusivamente sobre “el cómo”. Por lo que se refiere a las características de la necesidad, su composición, su impacto, su interrelación con otras necesidades y, sobre todo, la comprensión completa de esta por parte del equipo técnico, es una tarea a la cual ya llegaremos preparados al Sprint Planning.
Dicho de otro modo: El Sprint Planning no sirve para adquirir consciencia y conocimiento sobre las necesidades a construir. Y ha de servir solo para que el equipo técnico tenga un espacio para debatir las complejidades de la construcción (debatir “el cómo” de las necesidades finalmente escogidas).
Por tanto, debe haber otro periodo de tiempo para la comprensión y el análisis de la necesidad. Y esto en Scrum se lleva a cabo en el ámbito de otra reunión que explicamos en otro artículo: El Refinement.
Resuelto este inciso. Los técnicos llegan a la reunión con plena comprensión de lo más crítico que, probablemente, escogeremos en esta reunión para su construcción. I digo probablemente por qué, cuándo trabajamos en agilidad, no tenemos una planificación férrea y, por tanto, todo está sometido a cierta negociación y consenso. Y el Sprint Planning es un ejemplo de esta capacidad de negociación entre todas las partes interesadas.

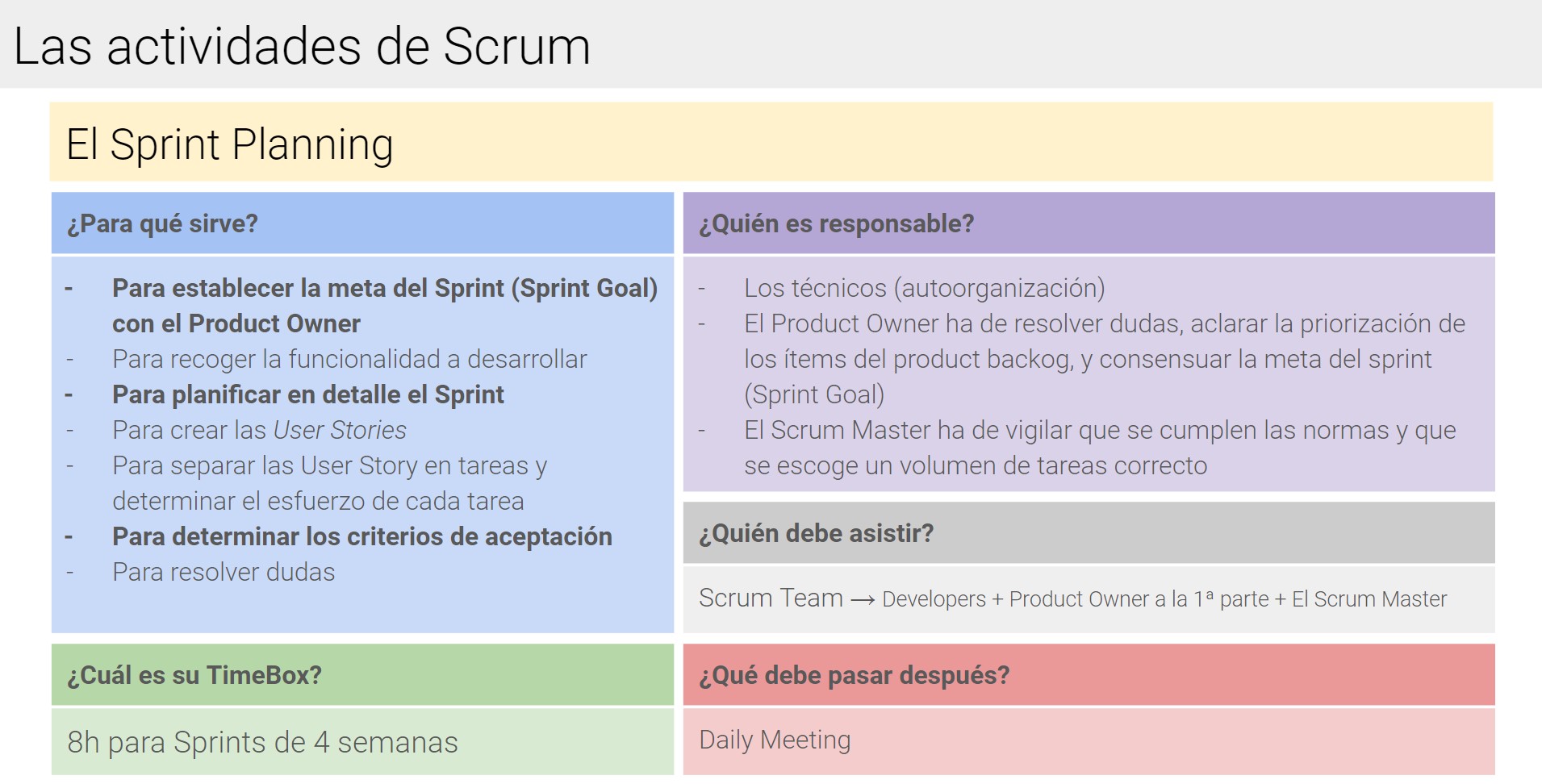

La reunión empieza con una primera pregunta que hay que responder: ¿Cuál es el objetivo de este Sprint? Esto se conoce cómo la definición del Sprint Goal, El protagonista para dar respuesta a esta pregunta, y además, asegurar la comprensión de la finalidad por parte del equipo técnico, es el Product Owner. Él es el responsable de la priorización del Product Backlog y, por tanto, debe haber reflexionado sobre qué ítems de este son más prioritarios para el negocio en este momento.
Pero aquí nunca se ha tratado de que el equipo construya funcionalidades sin contexto. Es precisamente este interés por mantener el contexto de aquello que se está haciendo, o que hace tan recomendable que el Product Owner y los técnicos consensúen un Sprint Goal. Mantener el contexto proporciona una serie de beneficios que todos nosotros deberíamos tener siempre en nuestro punto de mira:
Esta definición de la meta del Sprint (Sprint Goal) debe ser una acción que no ocupe más de unos pocos minutos en la reunión de Sprint Planning.
Una vez definido el objetivo del Sprint, la selección de las necesidades a construir debería ser una cuestión más sencilla. Ya que la selección se realizará en función de que cada ítem de o no respuesta a la meta del Sprint. Si el Product Owner ha reflexionado bien su priorización, generalmente no debe haber dificultades en la selección de estas necesidades. Pero volvemos a decirlo: Esto es agilidad. La agilidad ha de llevar siempre pareja la capacidad de debate y consenso de forma no traumática. Es perfectamente posible que el equipo y el Product Owner acaben consensuando un conjunto de necesidades para aquel Sprint que no sea al 100% el que el Product Owner podía imaginarse un tiempo atrás. Existen toda clase de motivos y beneficios para esta negociación:
Todo es posible. La única premisa es que sea el producto de un diálogo en el equipo.
Los criterios de aceptación son todo aquello que nos permitirá demostrar en el Sprint Review, que hemos llegado al objetivo establecido en este Sprint. Por tanto, es una información primaria para el equipo. El equipo debe preocuparse que esta información sea parte de la definición de las necesidades que hemos escogido construir. Hasta el punto que, si una necesidad no tiene la definición sobre los criterios de aceptación, no se encuentra en un punto que permita que el equipo la pueda construir y, por tanto, no podrá formar parte de la selección comprometida en este Sprint. Esto, que recibe el nombre de Definition of Ready (DoR) lo explicamos en otro artículo.
Los criterios de aceptación, al ser la herramienta que permite a los Stakeholders verificar y validar la correcta comprensión y utilidad de lo que el equipo técnico ha construido; es responsabilidad de los Stakeholders la definición (o redacción, o preparación) de estos criterios de aceptación. Esto es lo que diferencia la cooperación de los usuarios en un proyecto ágil respecto a un proyecto tradicional. El negocio se responsabiliza no solo de “decir lo que quiere” sino de asegurar el entendimiento del equipo técnico sobre cómo lo verificará y validará.
El Sprint Planning es el lugar donde el Scrum Team comprueba la existencia y coherencia de estos criterios de aceptación. Debemos entender los criterios de aceptación desde diversos niveles de actuación. Hay criterios de aceptación a nivel necesidad. Pero tambien deben existir criterios de aceptación a nivel de entrega. Además, es especialmente importante que toda esta tarea de verificación tenga siempre presente la existencia y integración con todas las porciones de producto entregadas con anterioridad.
Una vez establecido el compromiso sobre qué incremento de valor vamos a llevar a cabo durante el Sprint. Y una vez asegurada y entendida la forma como este incremento será verificado y validado por parte de los Stakeholders; el equipo técnico adquiere el protagonismo de la reunión. El Product Owner puede continuar o no, en función de las dudas que pueda haber, y si el equipo técnico lo cree necesario.

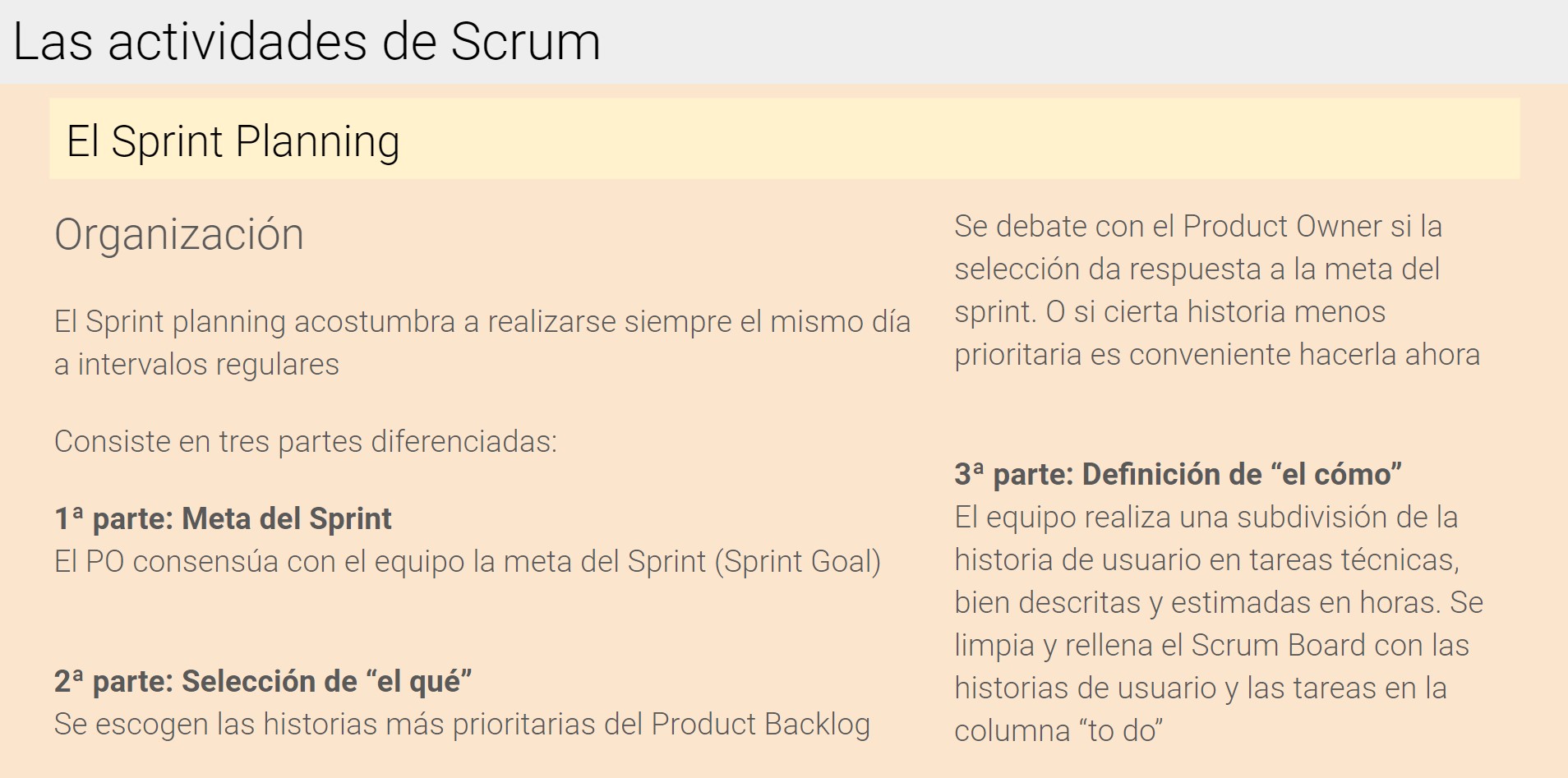

Este espacio de tiempo en la reunión permite al equipo técnico organizar el trabajo que deberá ejecutarse durante el Sprint. Scrum no dice nada sobre cómo debe de procederse ante esta organización. Y aunque actualmente es muy habitual que los equipos desgranen la necesidad en tareas técnicas; no tiene por qué ser la única estrategia posible.
Por otra parte, hay que decir que esta acción de definición de las tareas técnicas de una historia de usuario dada, no es una tarea que el equipo lleva a cabo “en frío” durante el Sprint Planning. Ya que el equipo ya ha trabajado anteriormente la comprensión de aquella historia de usuario con los Stakeholders. Y ya ha trabajado una estimación en esfuerzo para llegar al Sprint Planning con una comprensión completa y, en esta estimación, es seguro que han aparecido tareas, acciones o estrategias de construcción. Ahora, en el Sprint Planning, el equipo hace firme una estrategia concreta de construcción con la definición de las tareas técnicas necesarias.
Esta es la cuestión que tanto preocupa a los Projects Managers tradicionales. ¿A cuánto trabajo se compromete el equipo en un Sprint? Aquí pienso que es importante aclarar dos aspectos que son esenciales en agilidad:
Una vez tenemos clara la variable del esfuerzo sobre las necesidades. Podemos preguntar a los técnicos cuál es el timming para construir cada una de las tareas técnicas que hemos planificado. Esto tiene diversos beneficios, como son:
Con esto último podemos relacionar el concepto de Team Velocity. La Team Velocity es el volumen en Story Points que el equipo es capaz de comprometerse a hacer realidad a cada Sprint. A esto solo podemos llegar mediante la práctica, el conocimiento de las capacidades del equipo, la experiencia en los Sprints anteriores, y la comprensión al que el equipo llega sobre los conceptos de esfuerzo en historias de usuario, y timming en tareas técnicas.
La Team Velocity es la herramienta que permite a los equipos ágiles acertar con volúmenes de trabajo en los Sprint Plannings. Sin discusiones y en base a valores históricos justificables.
El Scrum Master ha de tener especial interés en disponer de esta información. Ya que la Team Velocity, las estimaciones en Story Points y los timmings dan información de valor para conocer el desempeño del equipo técnico. Pero tambien dará orientaciones muy acertadas sobre la complejidad del proyecto i su duración global en función del contenido del Product Backlog. Esto da respuestas con una base firme a la cuestión que siempre preocupa a los managers: Calendario y coste global del proyecto. Y podemos conocer esto sin planificaciones y sin presionar a los técnicos a dar timmings sobre necesidades. Es decir, sin traumas.
Errores en entender la capacidad del equipo | No tener presente la deuda técnica | Las reuniones también son trabajo |
---|---|---|
El equipo debe ser consciente de su capacidad en el sprint. No seleccionar demasiados ítems, ni demasiado pocos | El trabajo debe contemplar tiempo para incidentes y perfeccionamientos necesarios. Hasta un 20% según algunos estudios | Las reuniones del marco de trabajo, y todas aquellas que sean necesarias para asegurar el resultado y su calidad |
Desgloses extremos o inexistentes | Repartir “el pescado” | No definir un objetivo de valor |
---|---|---|
El desglose de tareas técnicas debe ser el adecuado para acometer el trabajo. Demasiado = microtarea. Demasiado poco = problemas ocultos | El objetivo de la Sprint planning es comprometerse a una entrega de valor adecuada. No repartirse las tareas entre los técnicos | El PO se asegurar que el equipo entiende el objetivo de valor que perseguimos en el sprint. Mas allá de las tareas técnicas. La finalidad es el valor, no la tarea |
Cambios de última hora | Los Criterios de aceptación son esenciales | Mala comprensión de los ítems del Product Backlog |
---|---|---|
El Product Backlog debe ser estable y trabajado por el PO antes del sprint planning. Evitar añadir tareas de última hora no trabajadas por el equipo | El equipo no solo “hace el trabajo” sino que debe asegurarse de cumplir con los criterios que permitan finalizar con éxito las tareas | El equipo debe dedicar tiempo ANTES del Sprint Planning para asegurar un conocimiento suficiente de los retos que debe acometer en el siguiente sprint |
